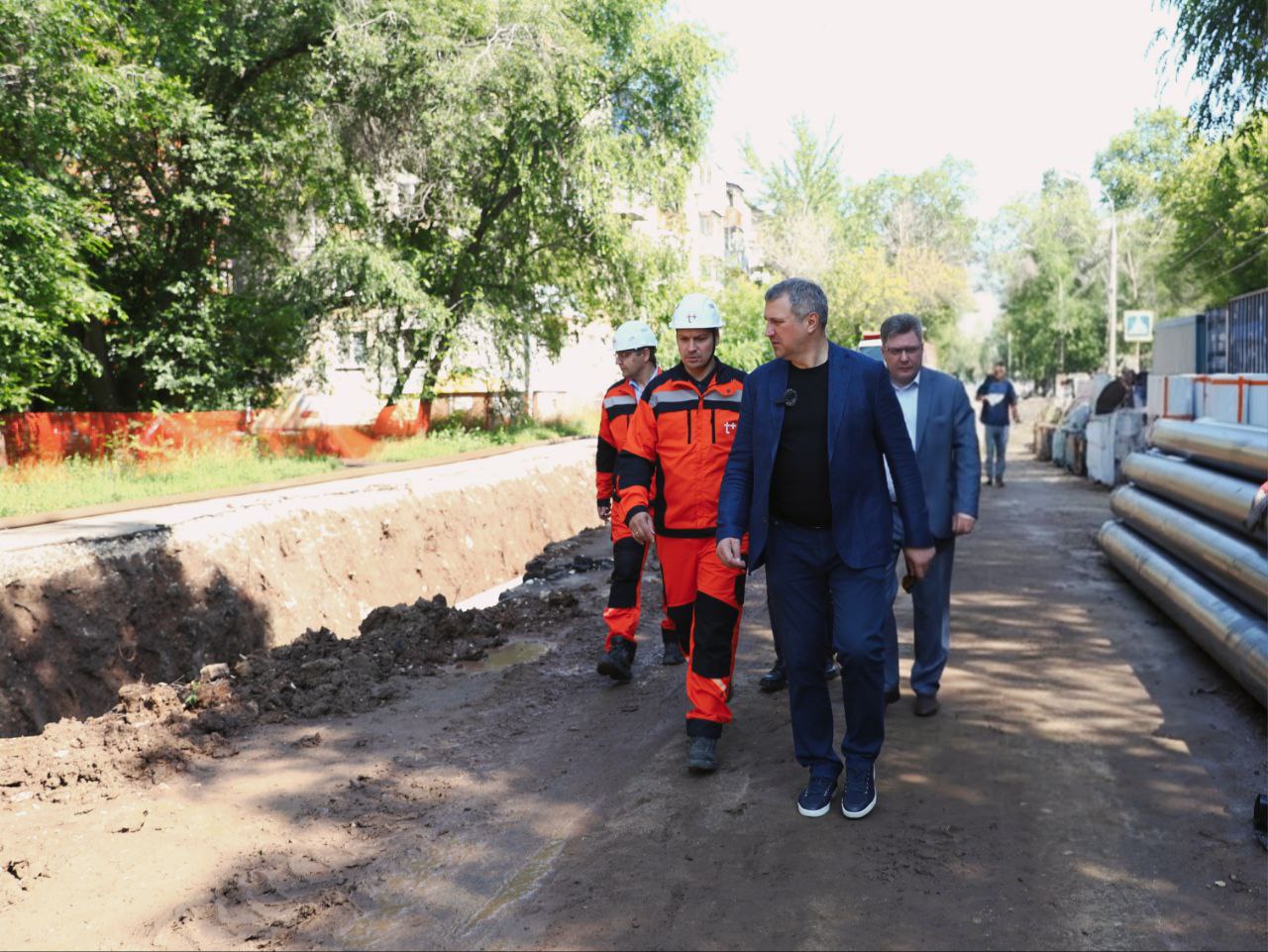

Глава Самары 1 июля проинспектировал работы, которые ведет компания «Т Плюс» в рамках подготовки к отопительному сезону. В областной столице идет масштабная кампания по ремонту магистральных сетей.
«Особое внимание уделил тем магистральным сетям, по которым поступает тепло в наши социальные учреждения. Был на четырех объектах — на улице Радонежской (от Осипенко до Челюскинцев), Рабочей (от Никитинской до Агибалова), Дзержинского и на проспекте Карла Маркса», — написал Иван носков в своем ТГ-канале.
На улице Радонежской специалисты компании «Т Плюс» ведут работы возле школы № 29, детских садиков №183, 394, Дома ребенка «Солнышко» и Самарской духовной семинарии. В районе перекрестка проспекта Карла Маркса и улицы XXII Партсъезда, расположено два корпуса школы № 36.
Как сообщает пресс-служба городской администрации Самары, рабочую поездку по упомянутым выше объектам Иван Носков совершал совместно с директором филиала «Самарский» ПАО «Т Плюс» Маратом Феткулловым.
«Знаю, что в прошлом году было много нареканий по подаче отопления как от жителей многоквартирных домов, так и от сотрудников и коллективов этих соцучреждений. Поэтому ремонт сетей по этим улицам включили вместе с компанией «Т Плюс» в приоритетный план на 2025 год», — написал Иван Носков.
Глава Самары подчеркнул, что коммуникации в этом году меняют не фрагментарно, а целыми кварталами. «Обсудили, что на некоторых объектах ресурсоснабжающие компании будут менять параллельно тепловые и водопроводные сети. Такое взаимодействие позволит спланировать комплексный ремонт дорог и тротуаров на данных участках», — сказал Носков.

Степень готовности объектов разная. Общая протяженность этих участков – порядка 3,3 тысяч погонных метров. На улице Дзержинского рабочие уже демонтировали 55% старых лотков и изношенных труб и приступили к монтажу современных труб в заводской ППУ-изоляции со сроком службы до 50 лет.
Возле школы №29 на теплотрассе по улице Радонежской, где в прошлые годы выявляли наибольшее количество дефектов, земляные работы и демонтаж канала выполнены на 70%, идет подготовка оснований для заливки двух тепловых камер. Рядом со школой №36 производят замену квартальной сети протяженностью свыше 2,6 км, земляные работы здесь выполнены на 20%. На этом объекте задействованы 40 рабочих и семь единиц техники.
На Рабочей уже завершается монтаж труб.
«На всех объектах перекладки мы стараемся подходить к обновлению коммуникаций комплексно. Привлекаем коллег из сторонних организаций, чтобы они параллельно оценили техническое состояние водоводов и сетей ливневой канализации. Это позволяет качественно провести обновление всех подземных коммуникаций и на длительный период благоустроить близлежащую территорию», — отметил директор Самарского филиала «Т Плюс» Марат Феткуллов.
«В любом случае, все работы должны завершиться до начала учебного года. Затем начнется восстановление благоустройства», — отметил Иван Носков.
Глава Самары также подчеркнул, что на части участков ресурсоснабжающие организации по договоренности меняют сразу и сети отопления, и сети водоснабжения. «Это дает возможность на будущее сразу планировать ремонт дорог и тротуаров на данных участках», — пояснил Носков.
В администрации Самары также напомнили, что в 2025 году специалисты компании «Т Плюс» в Самаре заменят и отремонтируют более 50 км тепловых сетей.
